制造企业如何进行物料需求规划?
发布时间:
2022-12-26
分享到:
•MRP物料的类别与属性
•物料需求计划(MRP)需求来源

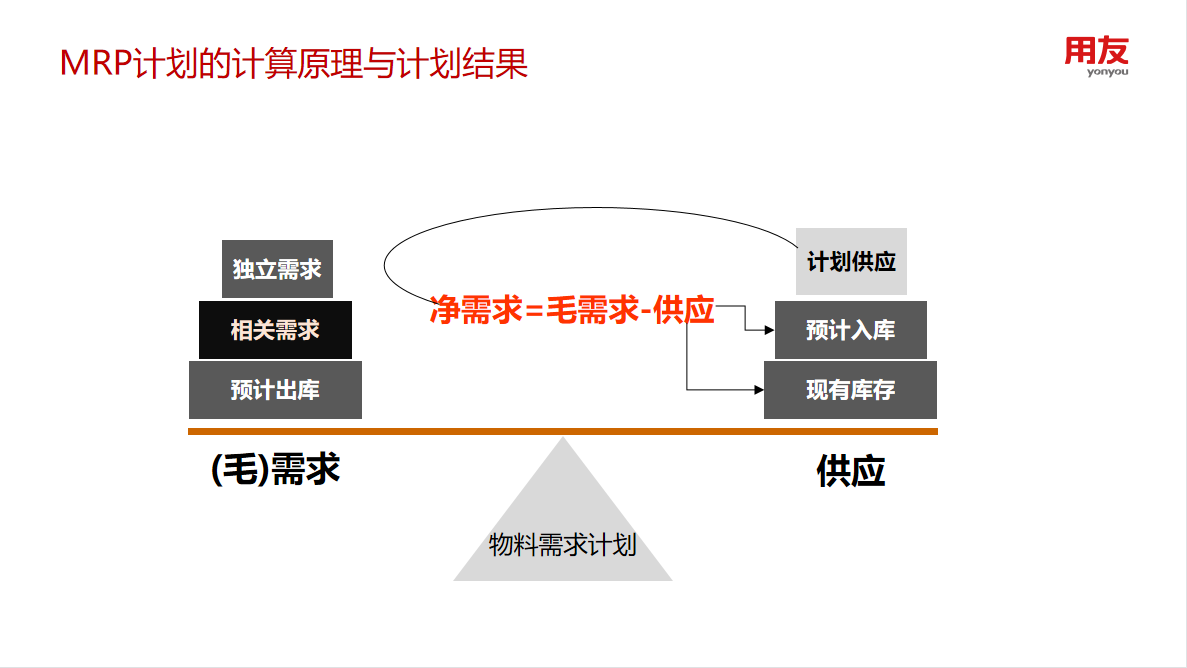

•MRP计算原理与计划结果
ERP基本原理系列课程,已面向社会开放,通过系统学习还可以进行用友数智化应用师微认证。详情可点击链接:用友ERP基本原理微认证,面向全社会开放!

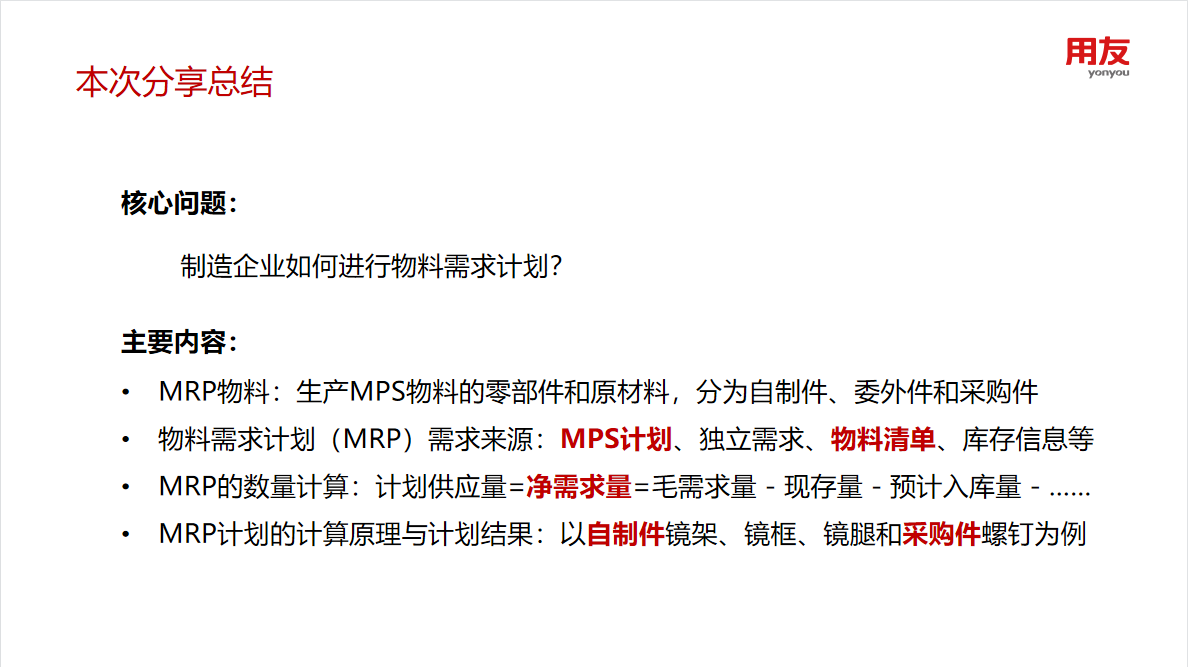

本次分享将围绕“制造企业如何进行物料需求计划?”这一问题展开,主要内容包括:MRP物料的类别与属性,物料需求计划(MRP)的需求来源,以及MRP的计算原理与计划结果等。

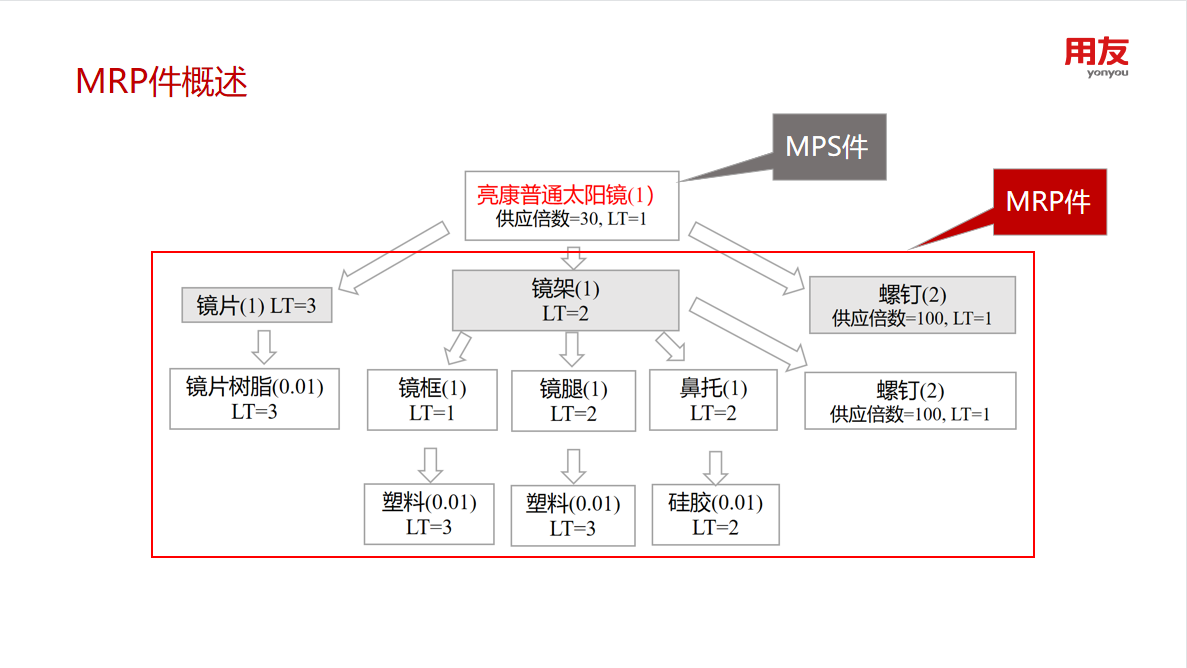

也就是说MRP件,是构成MPS件的零部件及原材料,一般分为自制件(即需要本企业制造的零部件,如镜框、镜腿、鼻托、镜架)、委外件(即本企业将委托委外供应商制造的零部件,如镜片),以及采购件(即产品结构图中的需要采购的叶节点物料,如螺钉、硅胶、塑料和镜片树脂)。

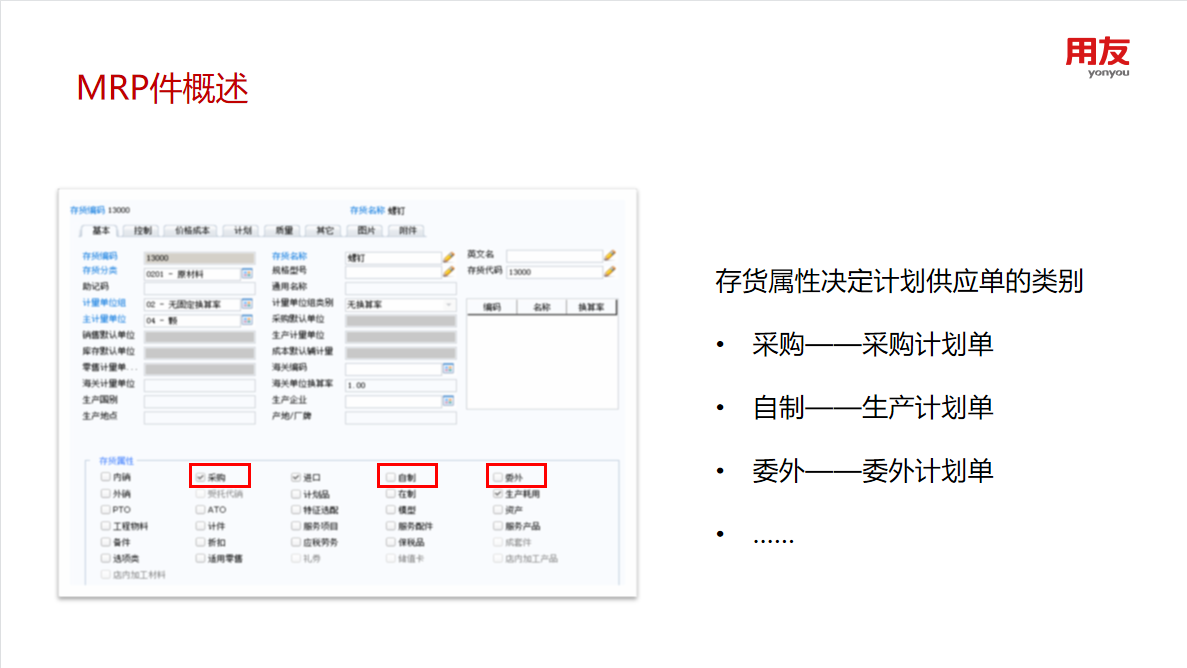

“采购”“自制”“委外” 等属性,是物料清单中各个物料的基础属性,存储在存货档案中,是MPS和MRP生成 计划供应单时的关键属性,该属性值决定了该物料是生成采购计划单、生产计划单,还是委外计划单。
上图是螺钉的存货基本属性截图,它的属性是“采购”和“生产耗用”,所以螺钉的计划供应单应该是采购计划单,而且它可以被生产订单领料而生成生产领料单。

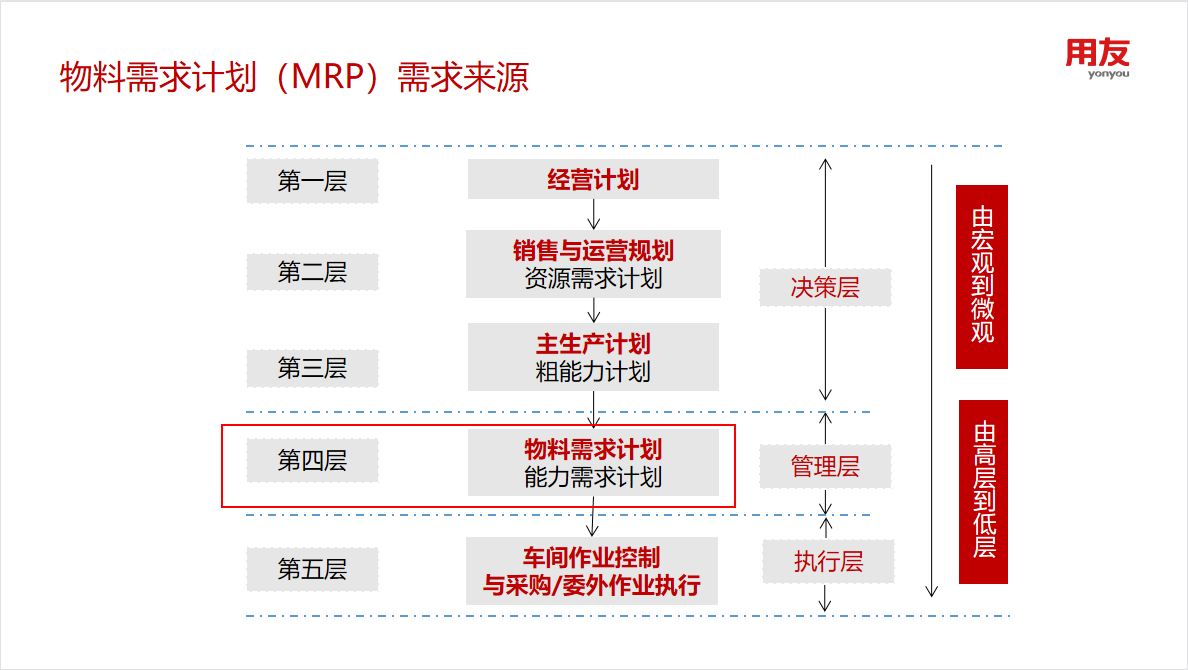

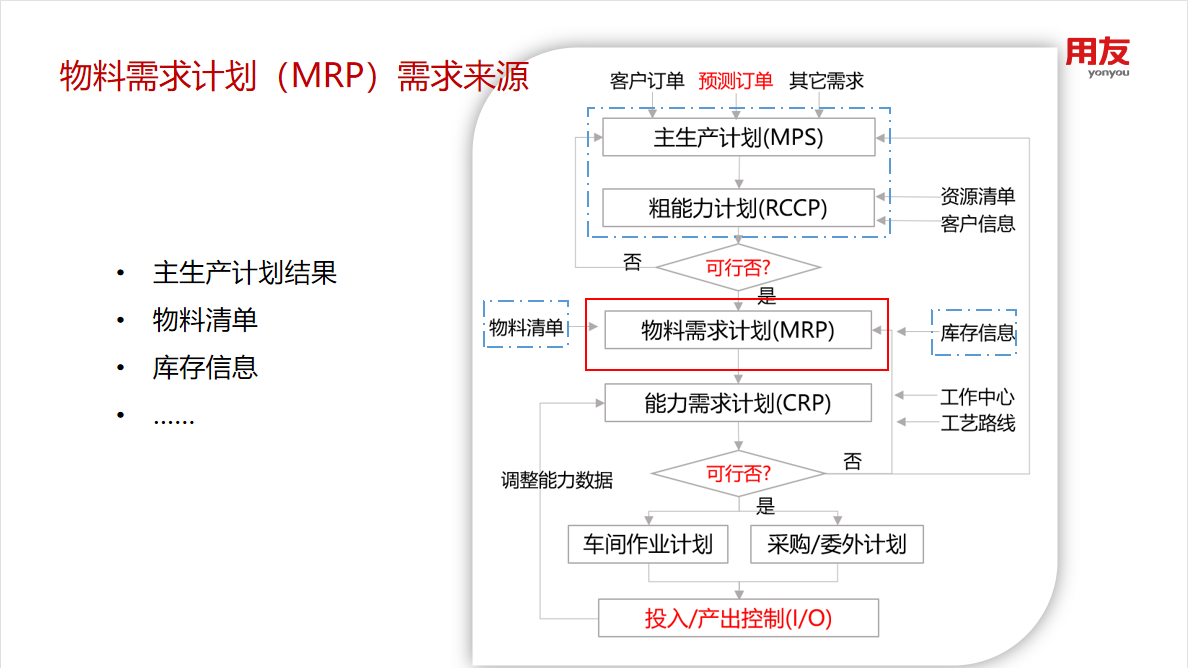

更详细地说,MRP计划的需求来源,包括主生产计划MPS的结果(该结果将依据物料清单对MRP件产生相关需求),各个MRP件的独立需求,以及物料清单、库存信息和MRP计划参数等。下面主要分析MPS计划结果、MRP件独立需求和库存信息。
MRP计划的结果就是采购计划单、委外计划单和生产计划单。

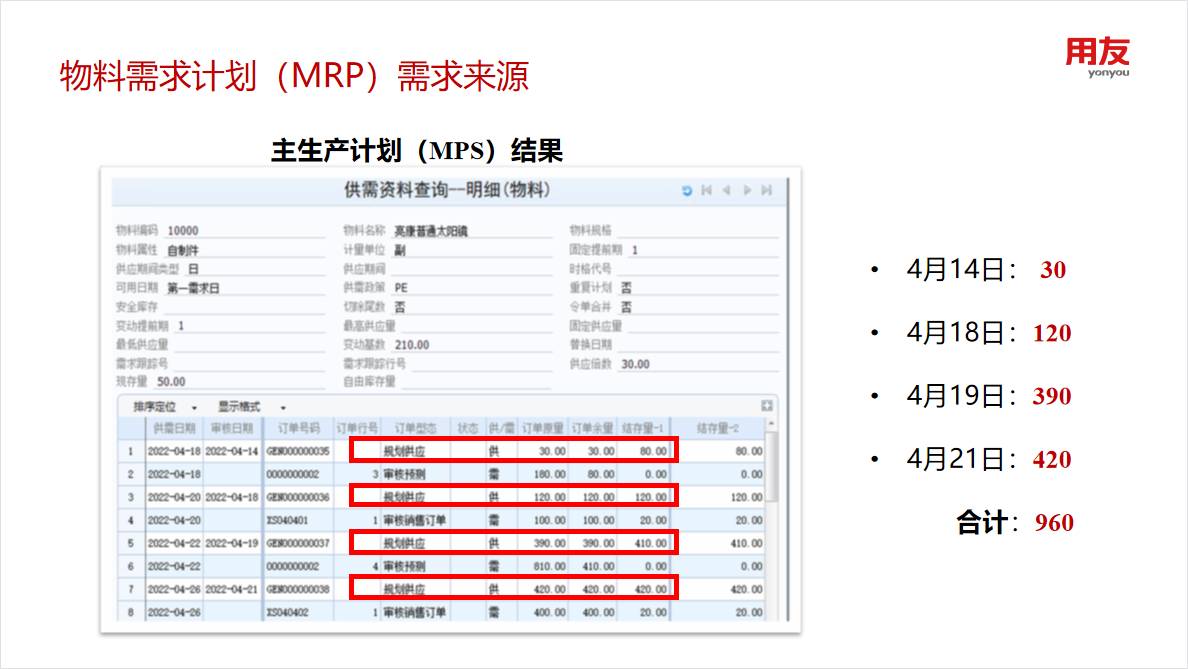

其中,主生产计划MPS的结果如屏幕所示,共有4个计划供应单,分别是第1行应该4月14日审核的30副、第3行应该4-18日审核的120副、第5行应该4-19日审核的390副和第7行应该4-21日审核的420副,总计是960副。

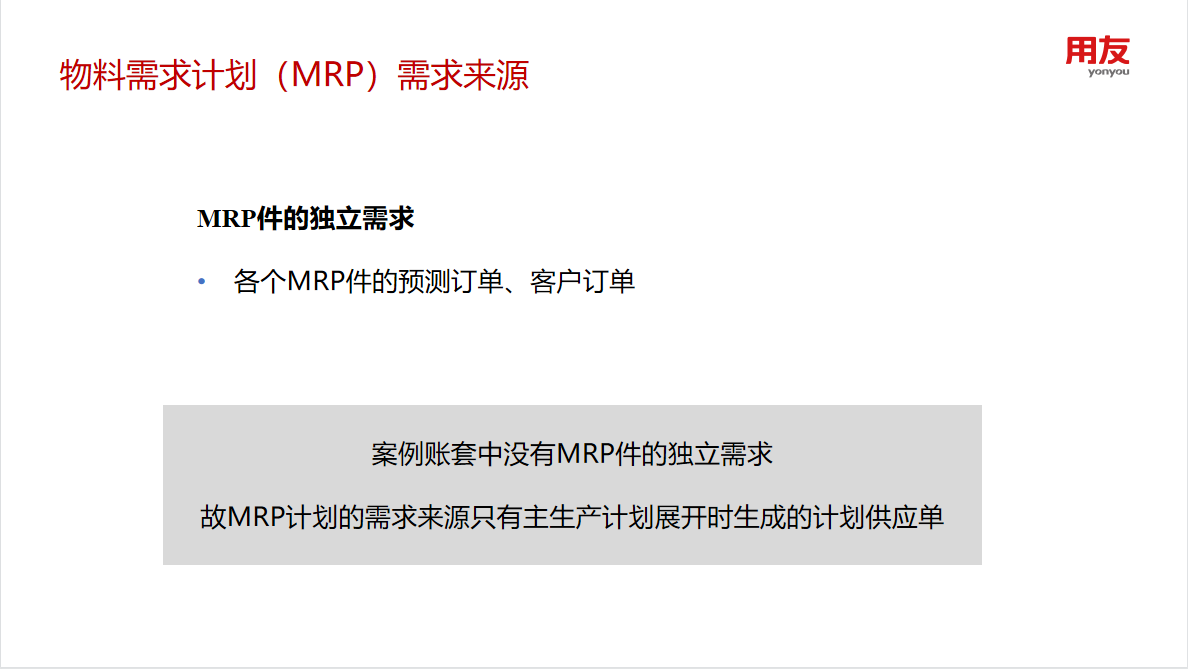

其次是独立需求,也就是各个MRP件的预测订单、客户订单等。
案例账套中没有MRP件的独立需求,所以MRP计划展开时,其需求来源只有主生产计划展开时生成的计划供应单。

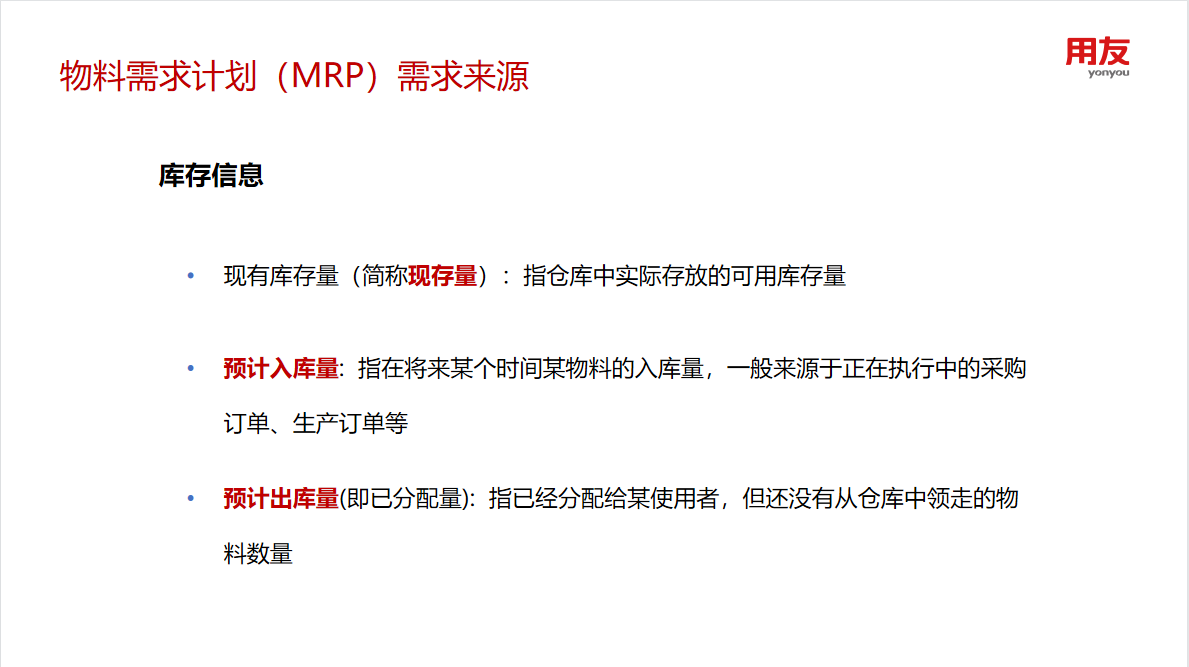

然后,我们来看看库存信息,它说明物料清单中列出的每个物料的可用量
物料可用量主要包含三个方面:
(1) 现有库存量(简称现存量):指仓库中实际存放的可用库存量。
(2) 预计入库量: 指在将来某个时间某物料的入库量,一般来源于正在执行中的采购订单、生产订单等。
(3) 预计出库量(即已分配量): 指已经分配给某使用者,但还没有从仓库中领走的物料数量。
我们已知亮康普通太阳镜的主生产计划结果是4个计划供应单,分别为审核日期4月14日的30副、4月18日的120、4月19日的390和4月21日的420副。

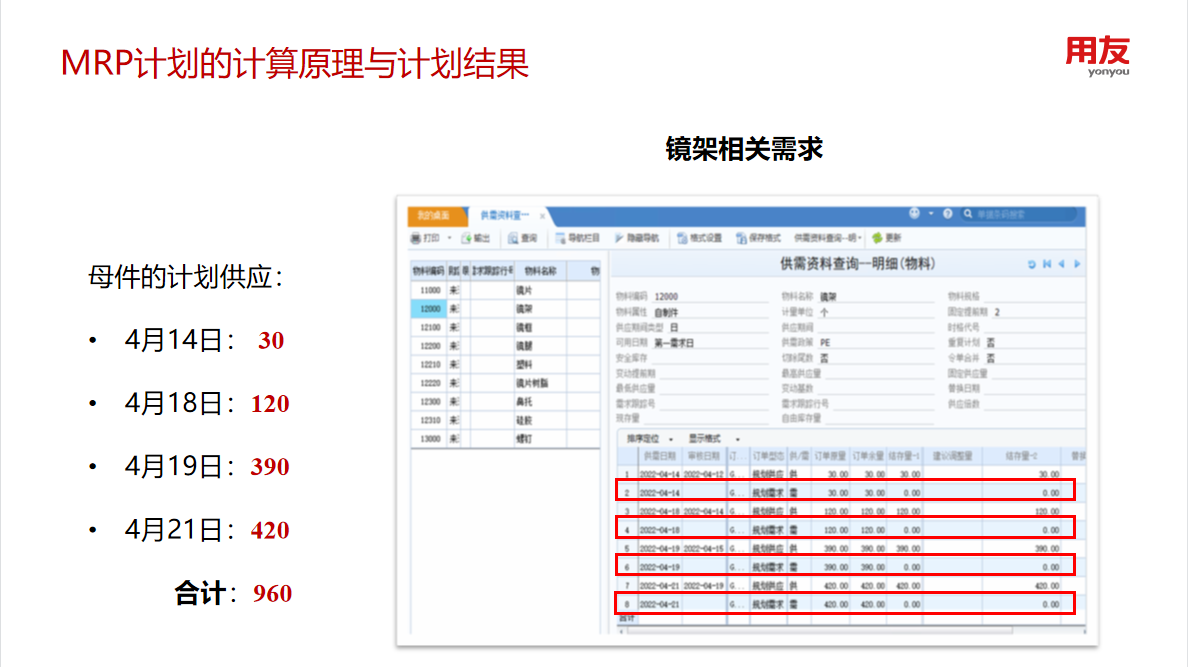

对应地,其子件 镜架的相关需求,如上图所示的第2行、第4行、第6行和第8行的计划需求订单余量,与其母件亮康普通太阳镜的计划供应数量一致。

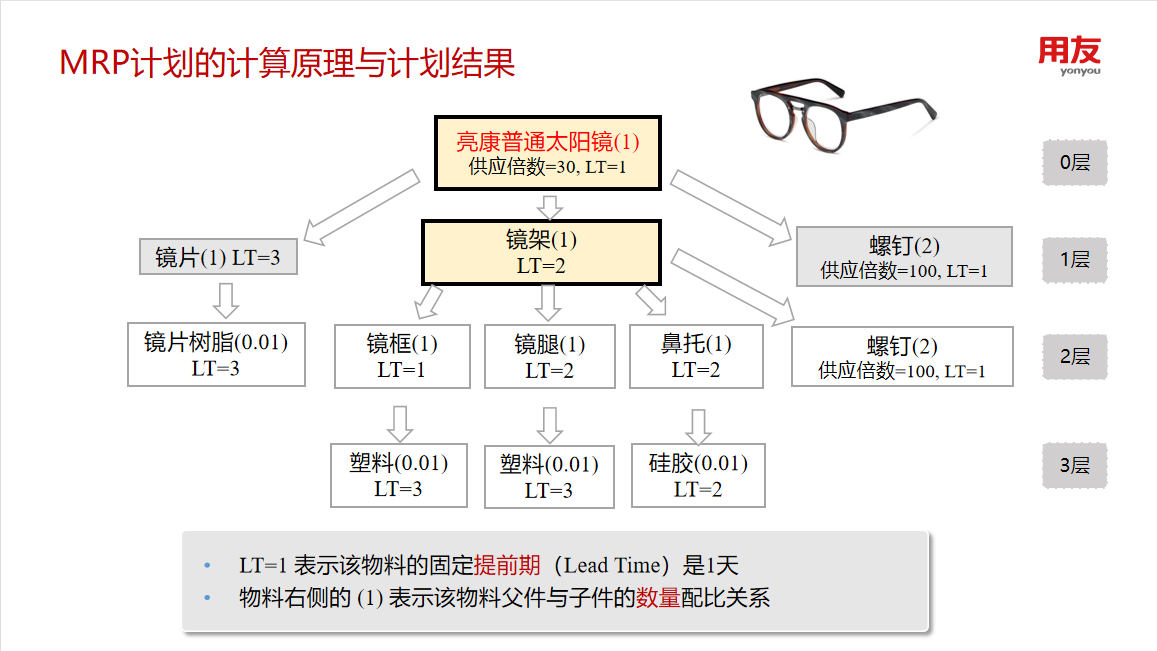

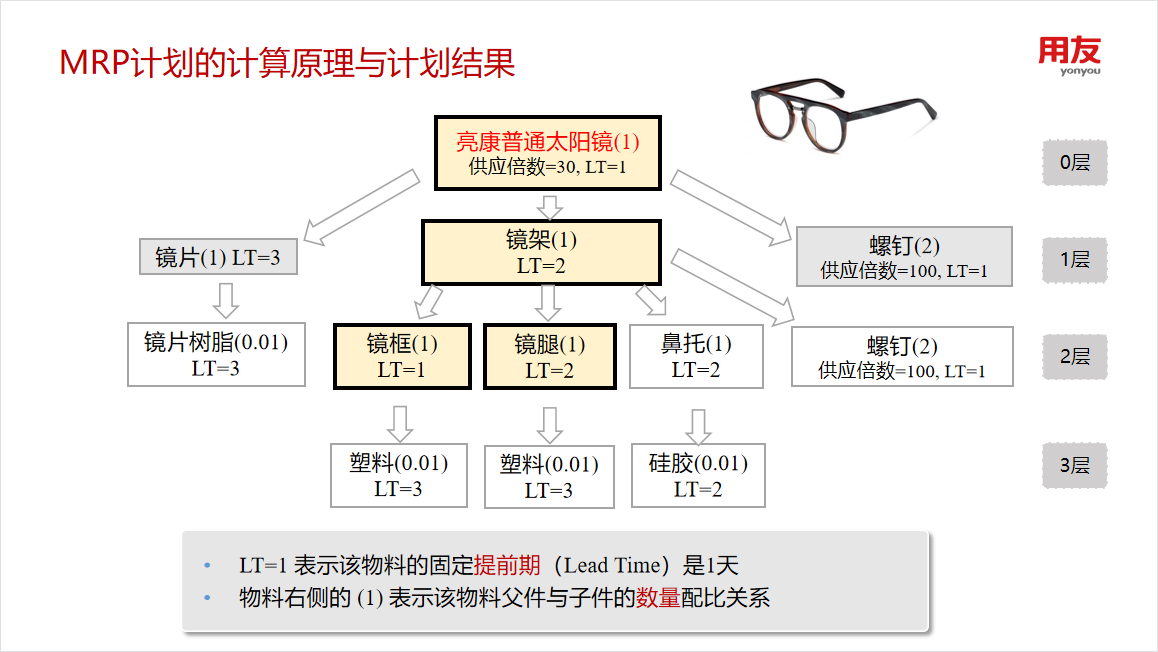

下面再以MRP件镜框和镜腿自制件为例,来解释MRP计划的计算原理与计划结果。由物料清单可知,镜框和镜腿的母件是镜架,它们之间的物料配比关系都是1:1。

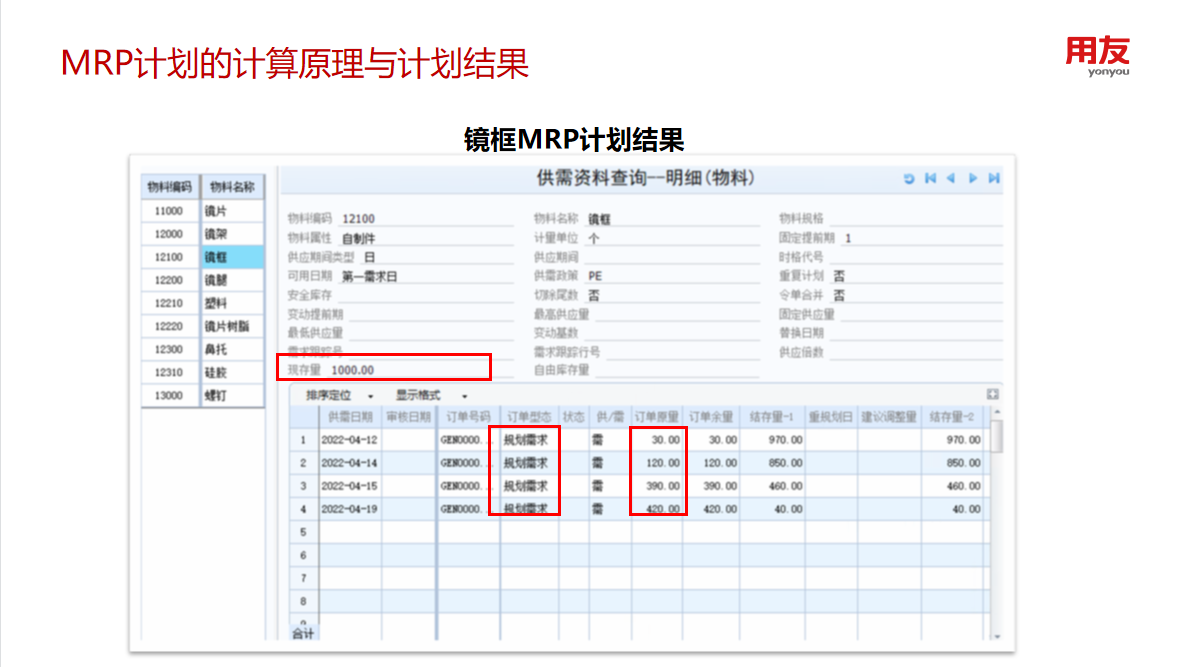

由镜框的MRP计划结果可知,它只有4个计划需求,需求日期与其母件镜架的对应供应计划单的审核日期对应,而且订单余量与镜架的一一对应相等,因为它们之间的配比关系是1:1。
由于镜框有现存量1000个,能满足所有的计划需求,所以没有自动生成计划供应单。
而镜腿的计划需求也是与镜架的计划供应一一对应,但它有4个计划供应单。

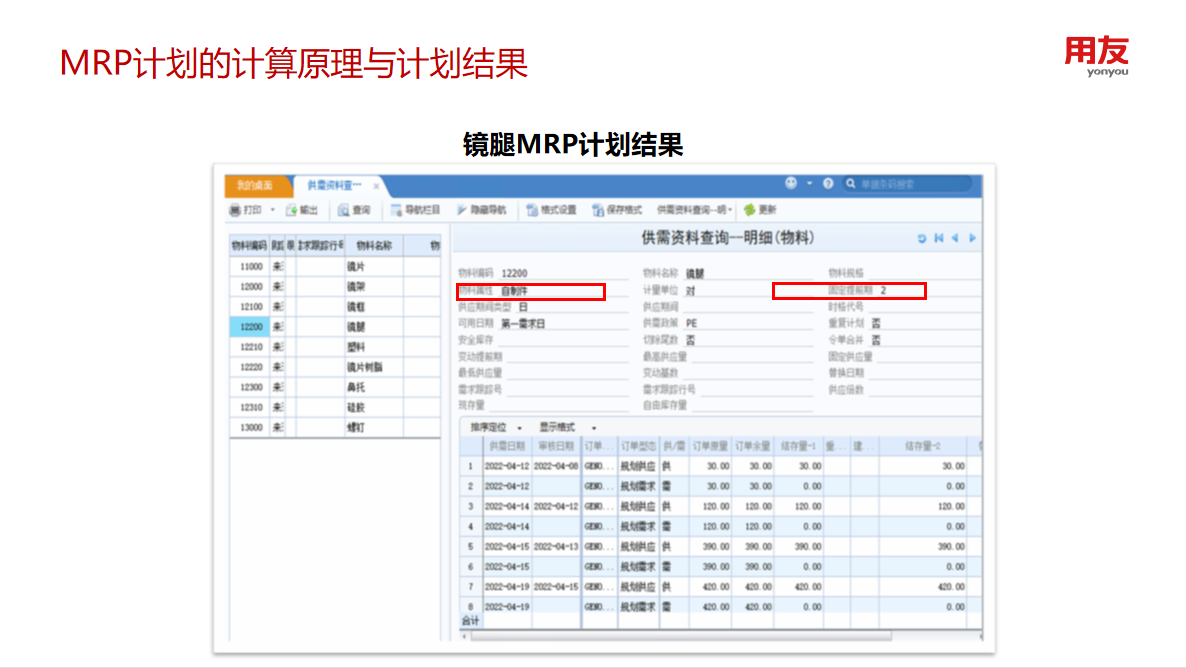

由于镜腿既没有现存量、预计入库量,也没有供应倍数等批量规则,所以它有4个与计划需求一一对应的计划供应,订单数量完全相等;因为镜腿是自制件且固定提前期是2天,所以计划供应的审核日期是供应日期减去2个工作日。例如,第1行的供应日期是4月9日,而4月6日和7日是非工作日,所以该计划供应单的审核日期是4月5日。
我们知道,镜框没有计划供应单,只有镜腿有4个计划供应单,所以塑料有4个规划需求,与镜腿的4个规划供应相对应。又因为塑料有现存量10千克,能够满足所有的规划需求,所以塑料没有计划供应单。另外,由图可知,MRP计划运算的结果建议取消 预计4月8日采购入库的10千克塑料。那为什么会做如此规划建议呢?图中的“供需日期”“审核日期”又是如何计算的呢?等等,类似于的相关问题,因为时间在此从略。
